Два раза даже уведомили

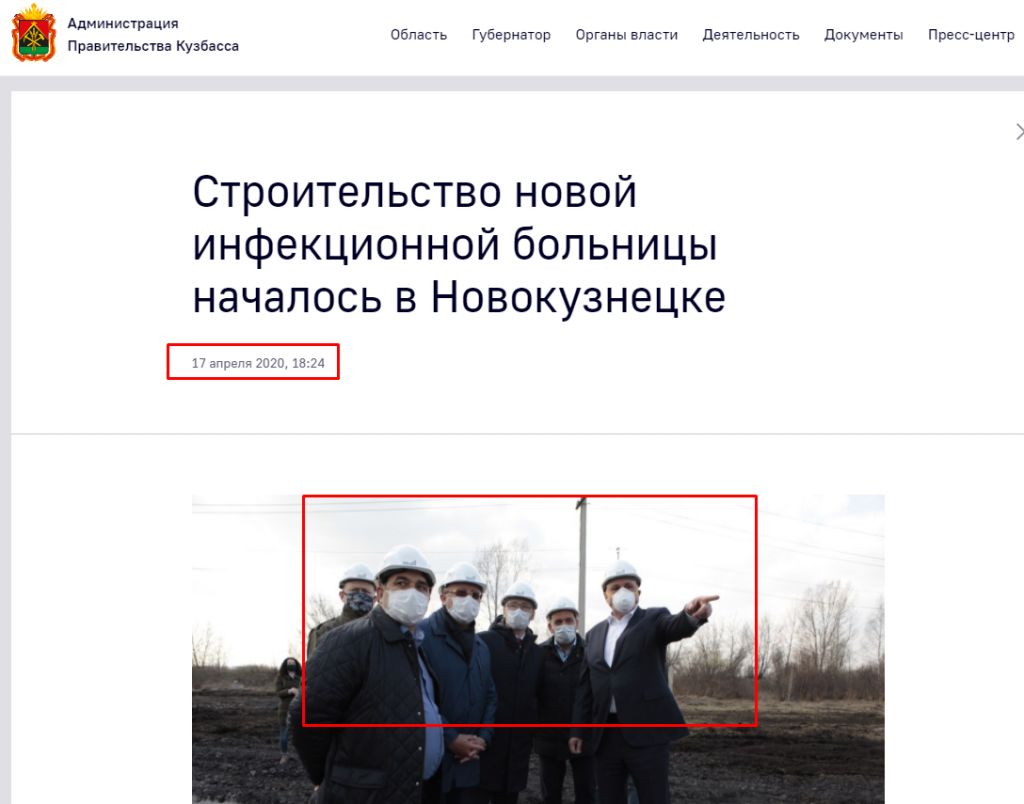

Итак, строить начали в апреле 2017 года

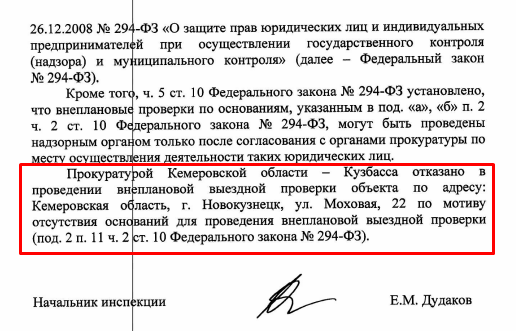

Прокуратура области отказала в проведении внеплановой проверки данного объекта

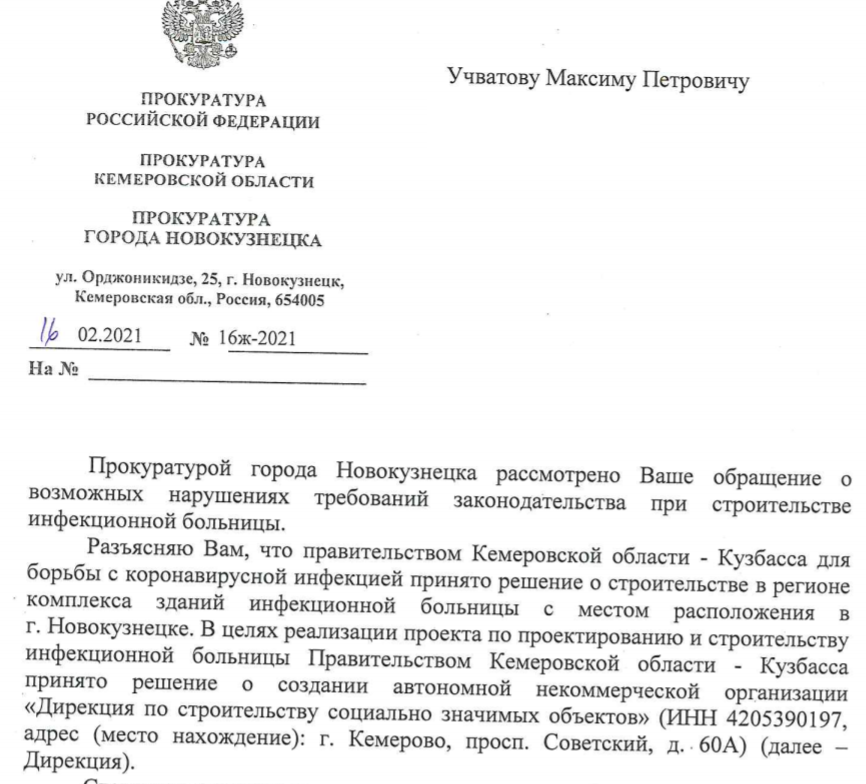

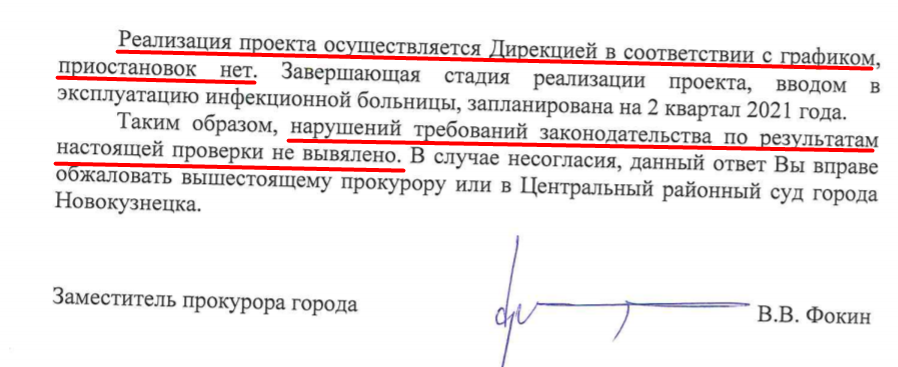

Теперь открываем последний ответ прокуратуры.

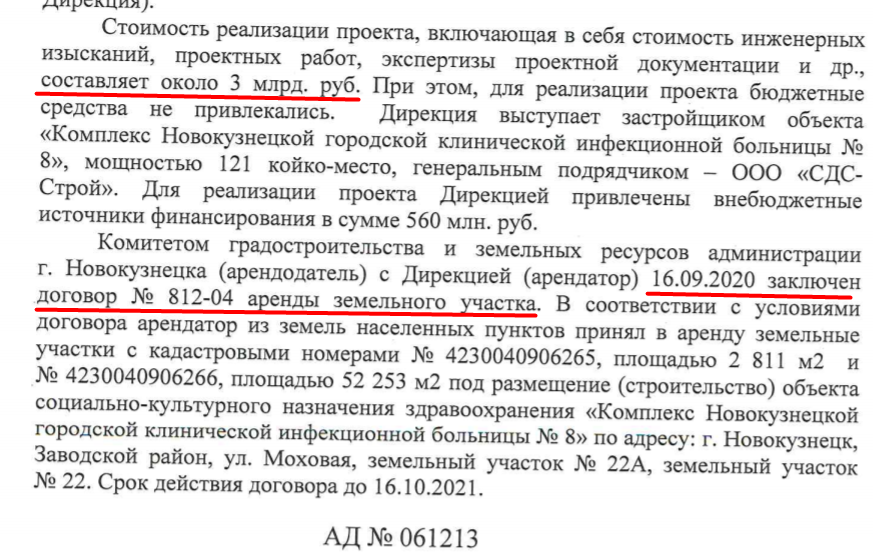

Стоимость 3 миллиарда. Строить начали в апреле, а договор аренды земли заключили только в сентябре 2020 года. Значит с апреля это было еще и самовольное занятие земельного участка.

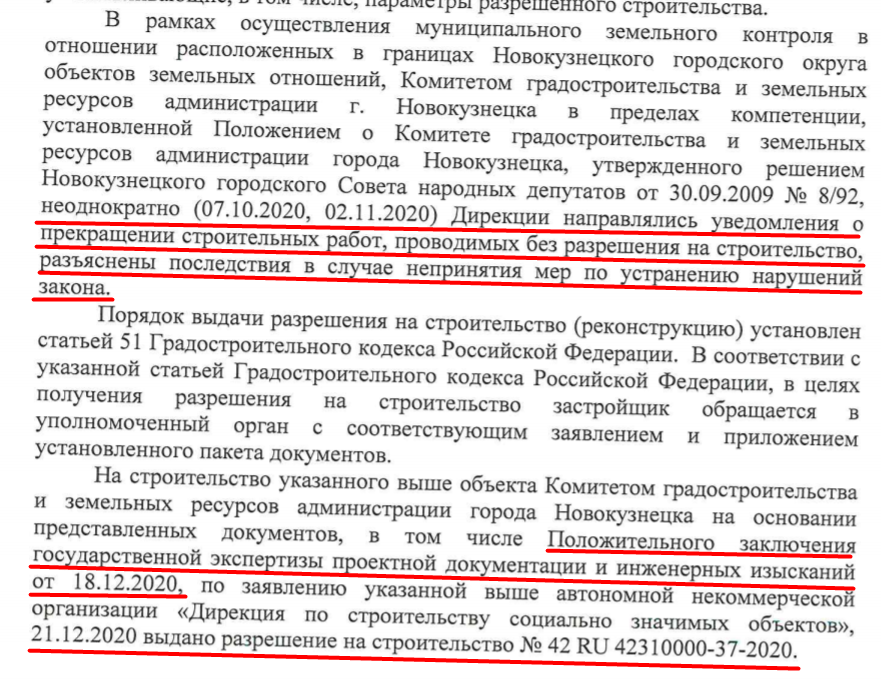

Пару раз даже уведомили о прекращении работ, но иных мер реагирования мы тут не видим. Госэкспертизу документация прошла 18 декабря, и только 21 декабря 2020 года дочка администрации получает разрешение на строительство.

Последний акт балета

Обратите внимание на то, что стоимость объекта 3 миллиарда рублей (не факт, что не больше). Количество койко-мест по проекту составляет 121. Итого, одно койко-место у нас получается стоимостью почти 25 миллионов.
Срочно надо освоить 3 миллиарда. Бог с ними с этими законами, главное, что губернатор дал задание и деньги будут. Понеслась.
С уважением,
Учватов Максим
