Отличные реестры стройнадзора
21.07.2026

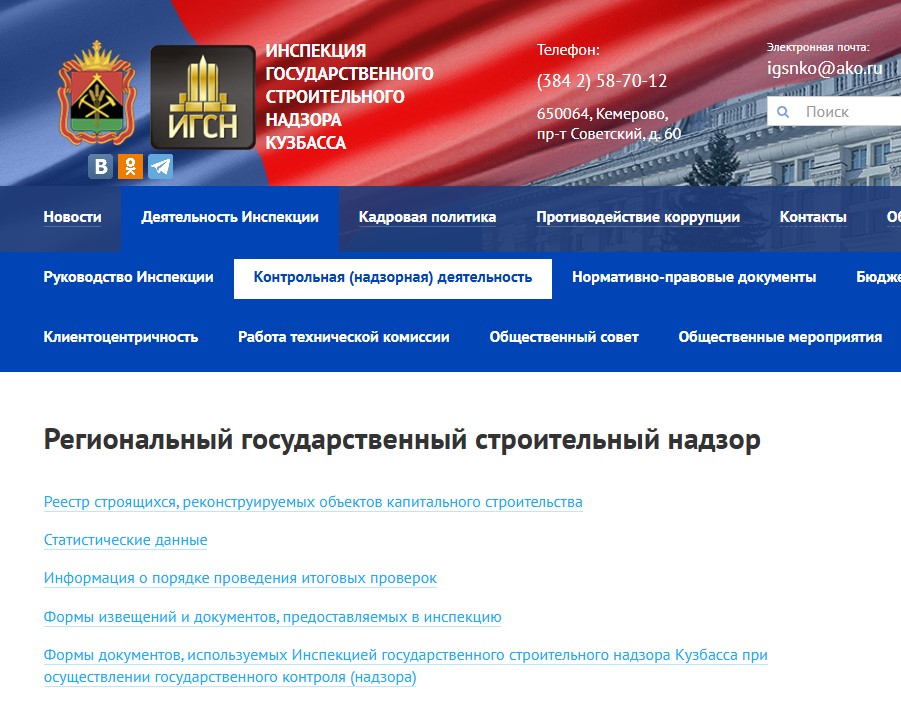

Стройка это всегда как индикатор состояния экономики. Вот был Цивилев губернатором, вливались федеральные деньги во всякие, теперь не особо нужные, центры, мегаспорткомплексы, проекты, но бюджетные средства текли и их осваивали. Всем вообще было плевать, что там дальше будет и сколько стоит обслуживать потом все эти объекты. Цивилев ушел на повышение, и река бюджетных денег завершилась, а стройки остались. Благодаря реестрам Инспекции Государственного Строительного Надзора, можно посмотреть на выданные разрешения на строительство и сравнить с реализацией. Также там есть и реестр строек жилых домов, найди свой дом. Отдельно опубликован реестр объектов капитального строительства. Там указаны заказчики, подрядчики, дата выдачи разрешения на строительство и еще по мелочам. Мы решили отфильтровать государственные объекты и посмотреть текущее состояние. Получается очень забавная картинка, которую контролирует заместитель губернатора по строительству Кузбасса Глеб Орлов и его министр строительства Кузбасса Ирина Печеркина. Они очень любят ездить по объектам, фотографироваться и рассказывать о степени готовности того или иного строения. Идем на сайт ИГСН. Там можно немного заплутать, поэтому вот вам прямая ссылка.

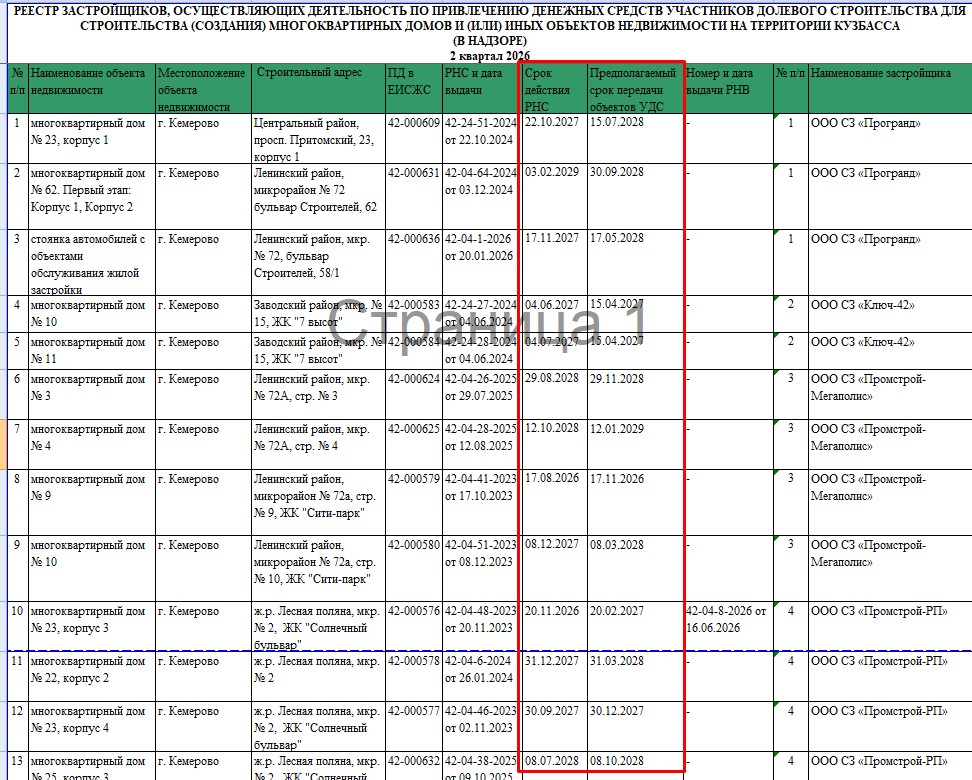

Реестр жилых домов выглядит вот так. Там основные колонки это срок действия РСН (разрешения на строительство) и планируемый срок сдачи, который как правило отличается в более позднюю сторону.

Переходим к объектам капитального строительства. Тут у нас есть наименование объекта, заказчики, подрядчики (не везде), дата выдачи разрешения на строительство. Для того, чтобы корректно все оценить, будет всё это дело сравнивать с порталом госзакупок. Берем только государственных заказчиков - администрации, муниципальные предприятия, бюджетные учреждение и, само собой, министерство строительства региона.

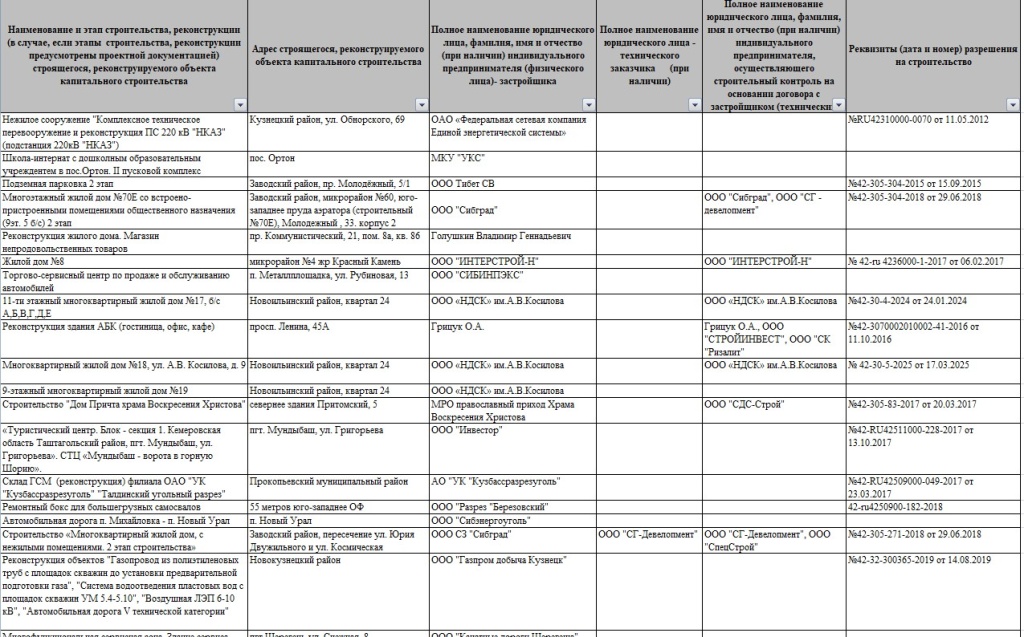

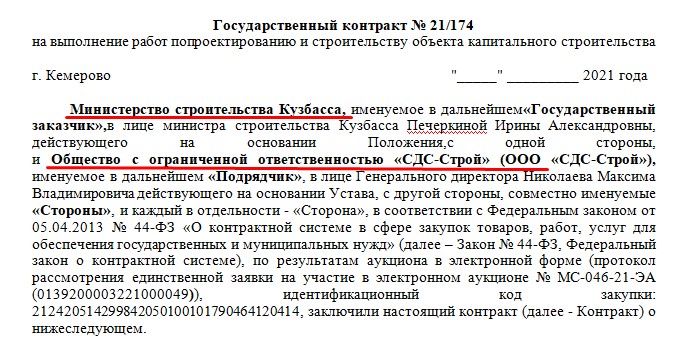

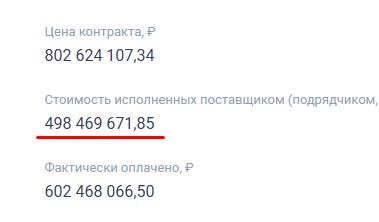

Школа интернат в поселке Ортон, 2 пусковой комплекс. Ни дат, ничего нет в реестре. Строят там что-то с 2016 года, а последние контракты датируются в 2023 году. В результате оба контракта расторгнуты, объект висит в воздухе.

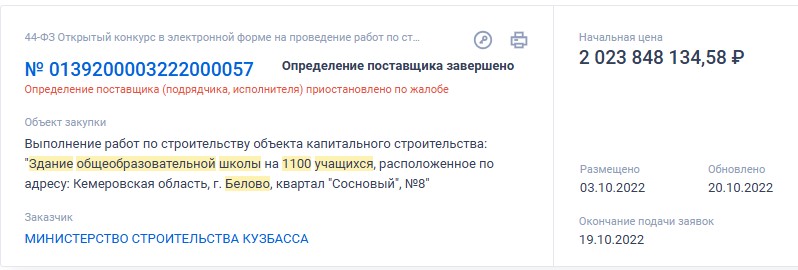

Несуществующая школа в Белово, район Сосновка. Стоимость контракта 2 миллиарда рублей. Но чиновники упорно на протяжении трех лет не обращали внимания, что там только котлован. Даже депутат ГД Павел Федяев приезжал туда и фотографировался красиво.

Рассказывал про "Единую Россию"

Подрядчик сидит в СИЗО, денег нет, школы нет, заместитель губернатора по строительству Глеб Орлов спокойно сидит в своем уютном кресле. А Павел Федяев в этом время скамейки расставляет в элитном комплексе, скоро же выборы.

В прошлом году скамейка, которую он помог поставить пенсионерке, выглядела совсем по другому, ну не элитный же комплекс. В любом случае, масштаб уровня Государственной Думы чувствуется. Скоро урны начнут торжественно открывать и показывать на Веси-Кузбасс.

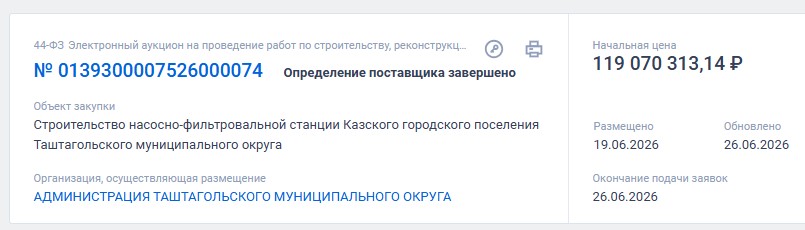

Строительство насосно-фильтрованной станции Казского городского поселения Таштагольского муниципального района. Дважды сорвали контракт. Дошло даже до следственного комитета.

Сейчас снова пытаются заключить контракт, но никто туда не идет.

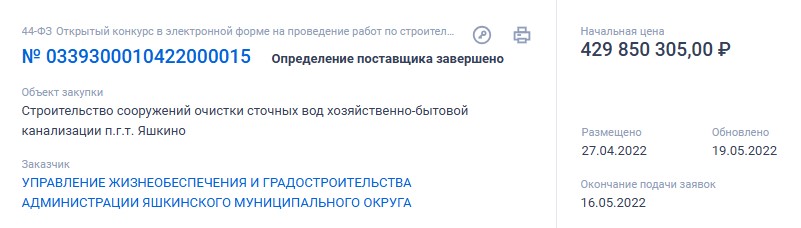

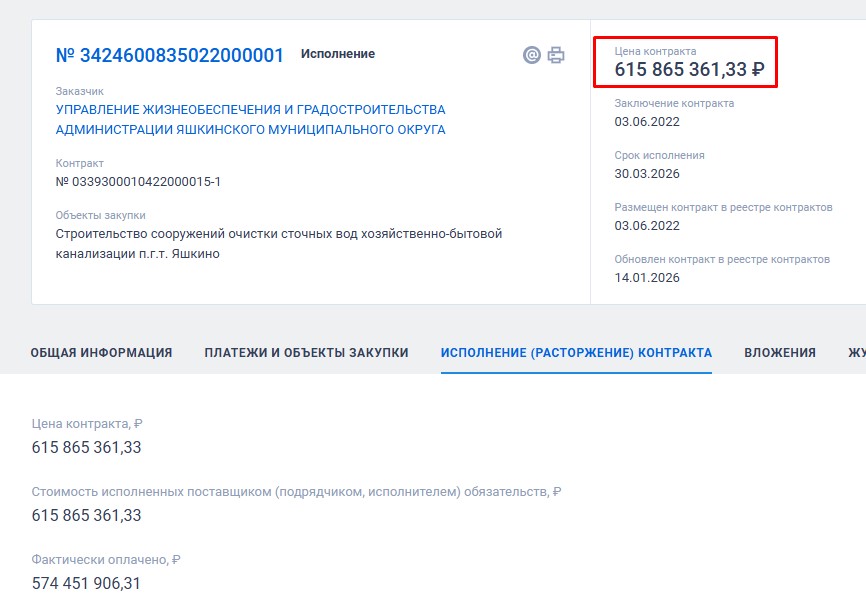

Строительство очистных сооружений в Яшкино, начали за здравие.

Не завершили, да и ценник взвинтили на 200 миллионов, что составляет 50% от первоначальной стоимости.

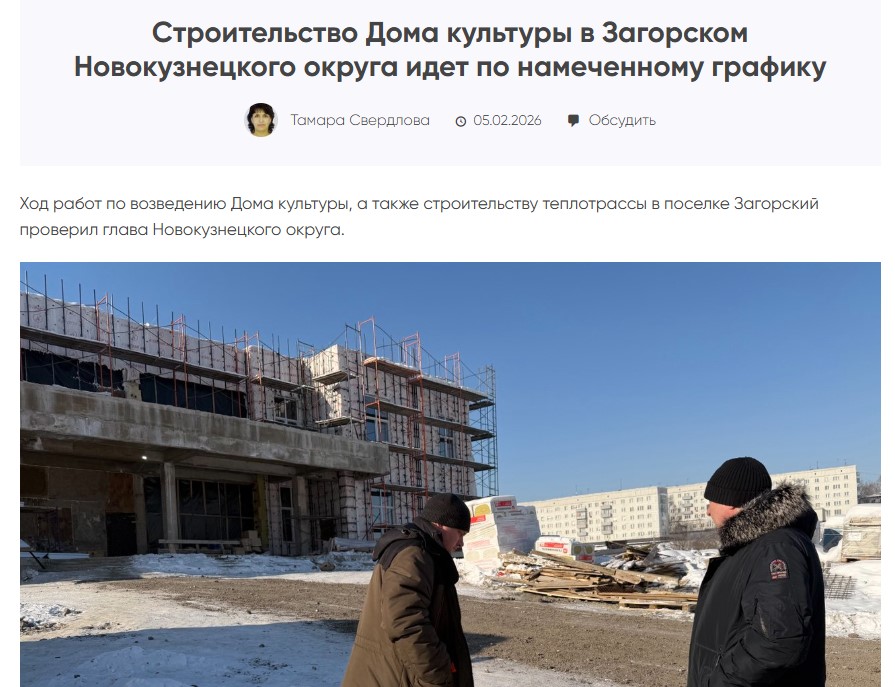

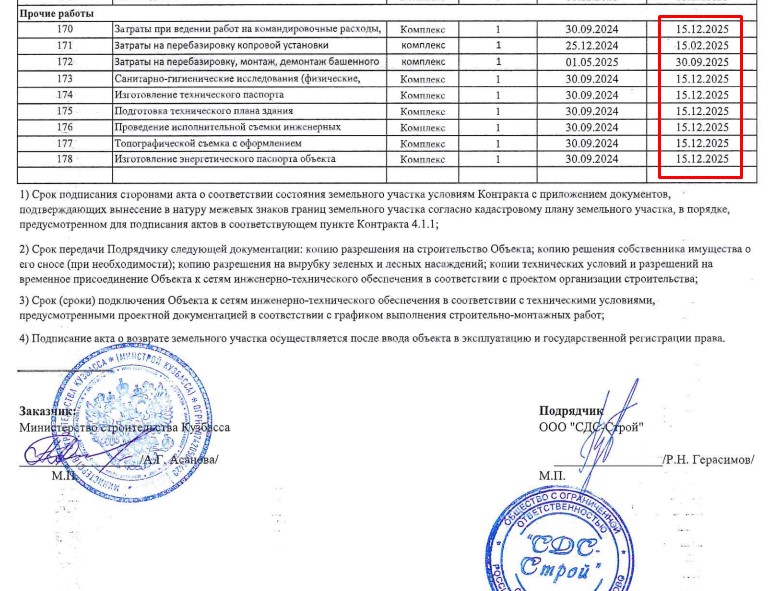

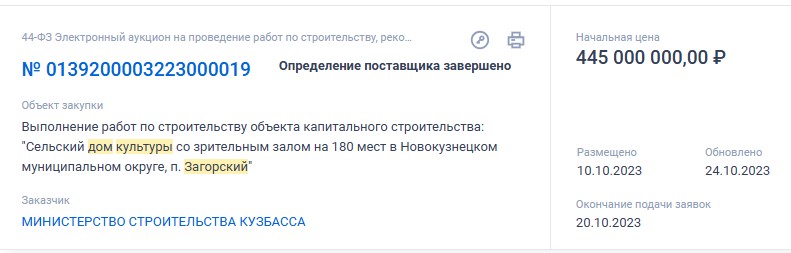

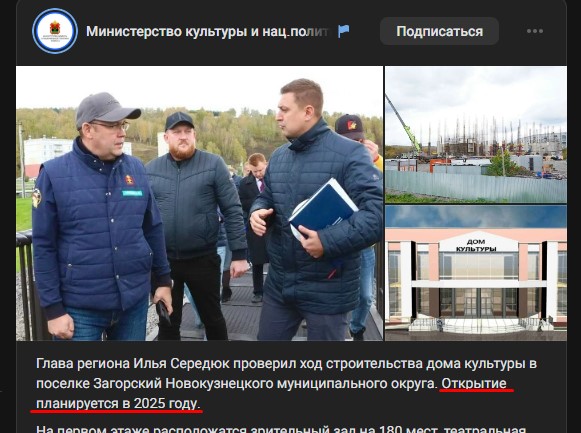

Прекрасный объект. Сельский дом культуры со зрительным залом на 180 мест в Новокузнецком муниципальном районе, п. Загорский.

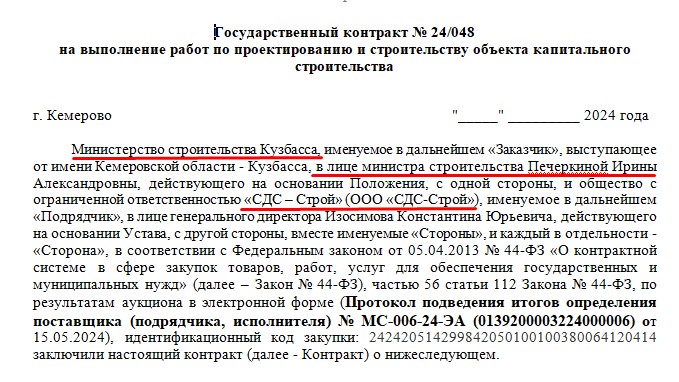

Завершить его должны были в 2025 году, но у наших чиновников свой график, у них "все идет по плану". Отмечаем, заказчик - Министерство строительства Кузбасса.

Строительство школы в пос. Теба. Про этот объект мы отдельно писали.

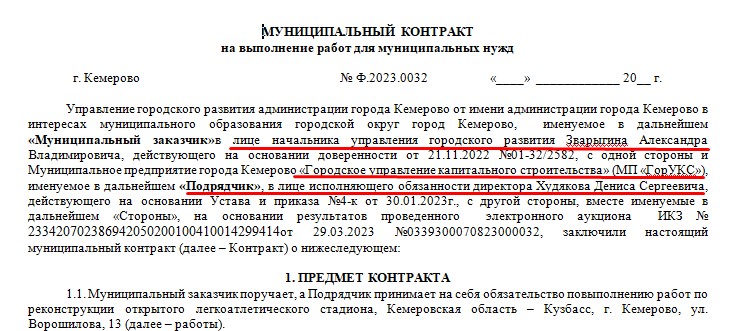

Реконструкция открытого легкоатлетического стадиона Кемеровская область-Кузбасс, г. Кемерово, ул. Ворошилова, 13

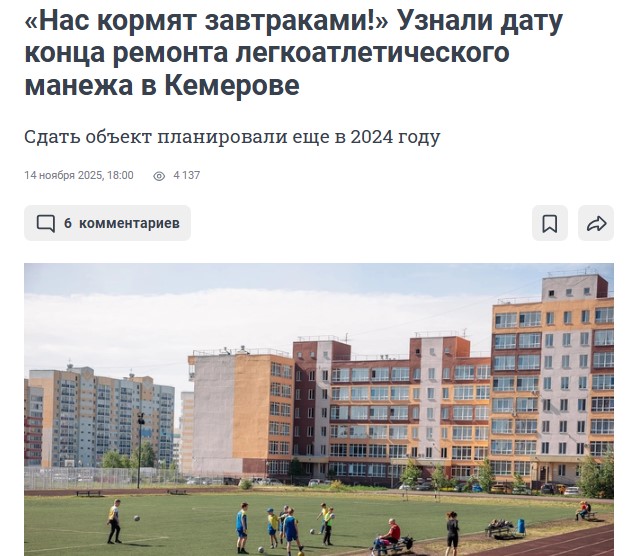

Прошло три года

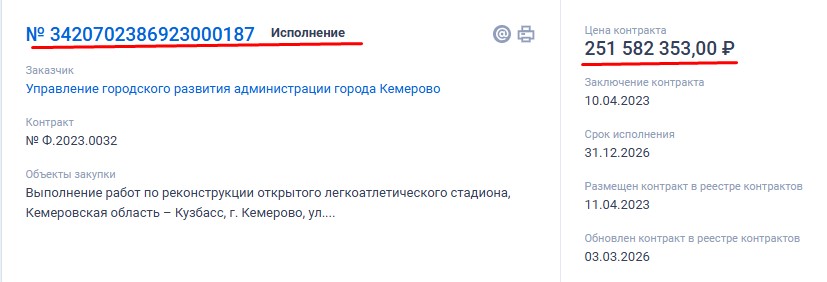

Заказчик город Кемерово, подрядчик УКС Кемерово. Руководители заказчика и подрядчика по-моему оба уже сидят.

Сроки

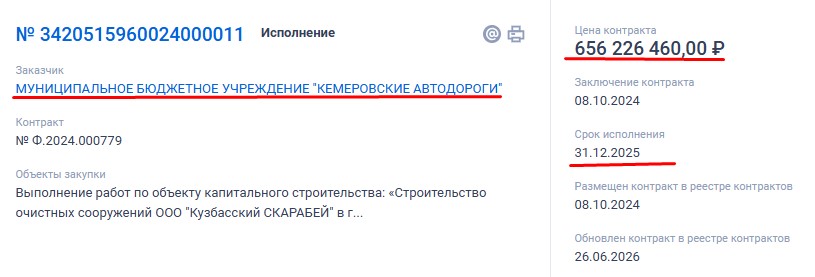

Строительство очистных сооружений ООО "Кузбасский Скарабей" в г. Кемерово

Добавлять тут нечего

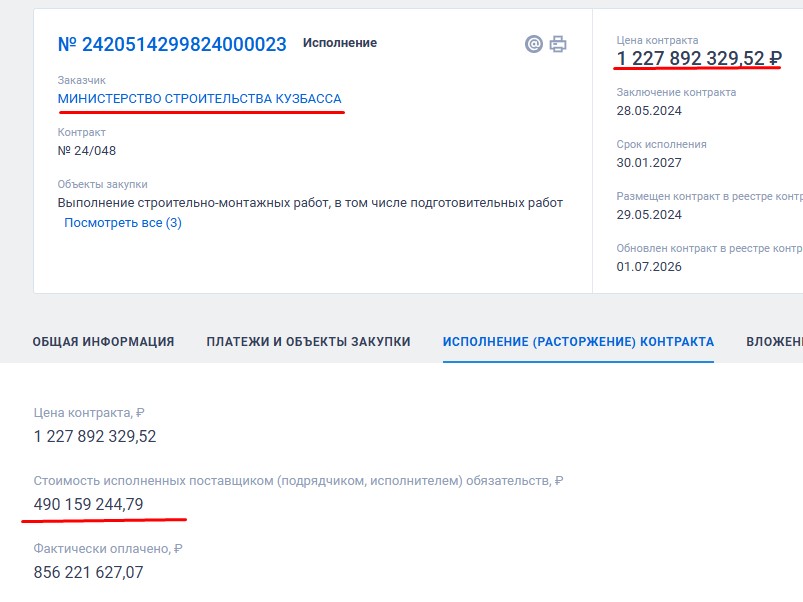

Медицинские долгострои. Везде заказчик Министерство строительства Кузбасса.

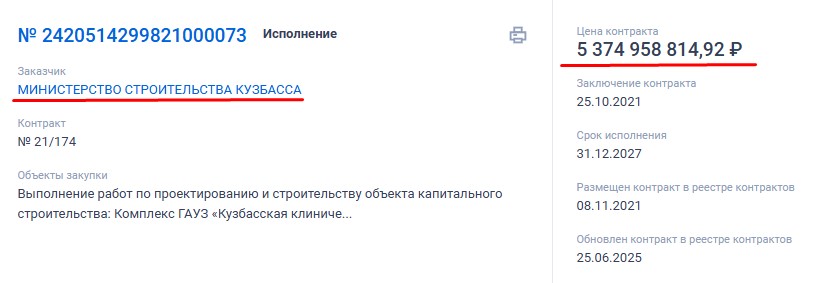

Кузбасский Реабилитационный центр в г. Кемерово

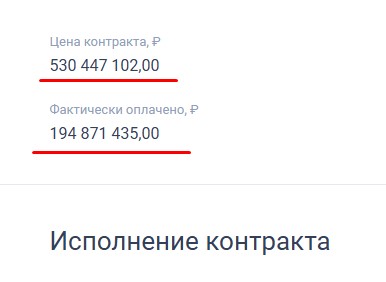

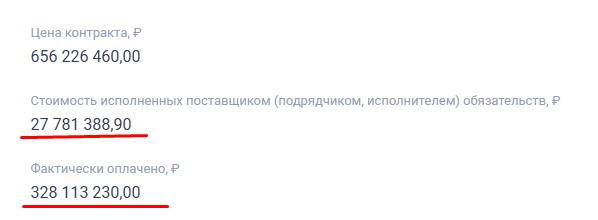

Строительство очистных сооружений в пгт. Промышленная. Изначально контракт был 1,4 миллиарда, но потом его красиво подрихтовали под 1,7 миллиарда.

Впрочем, сроки были другие

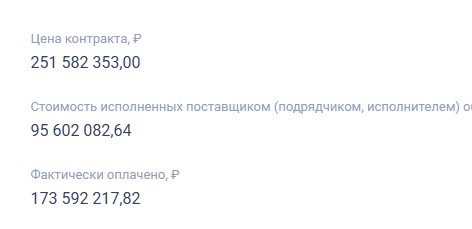

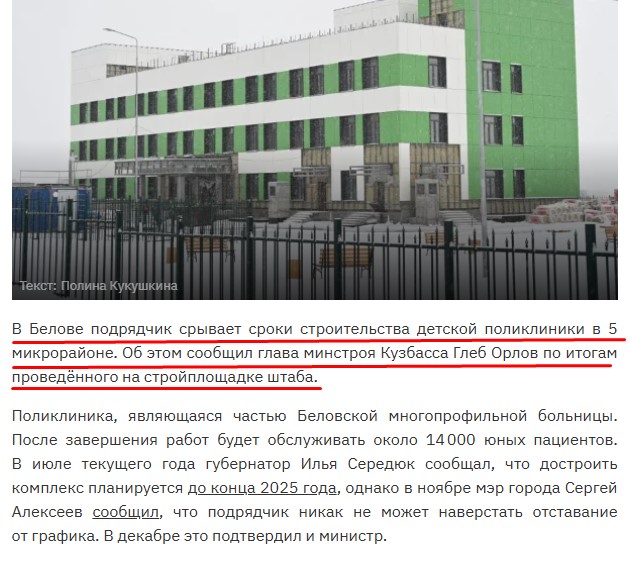

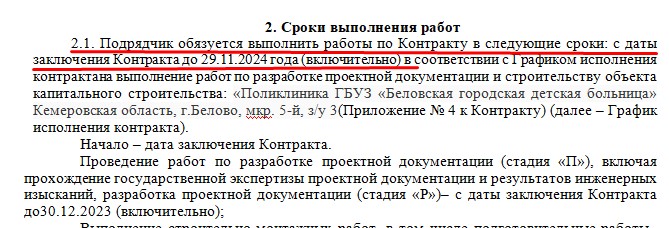

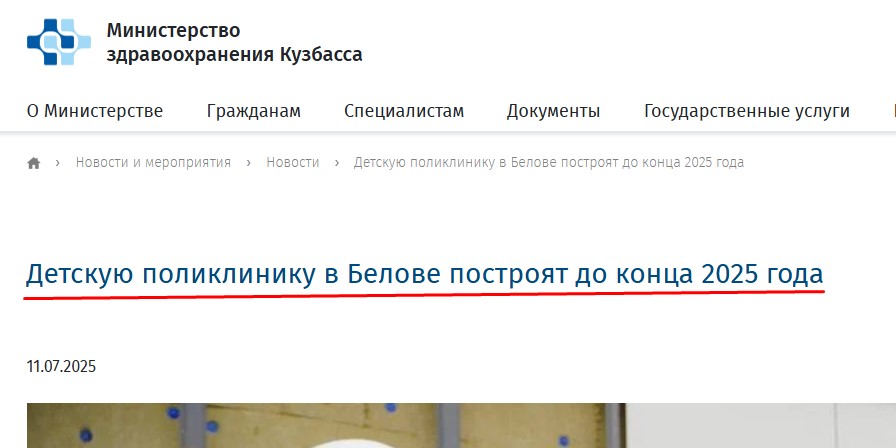

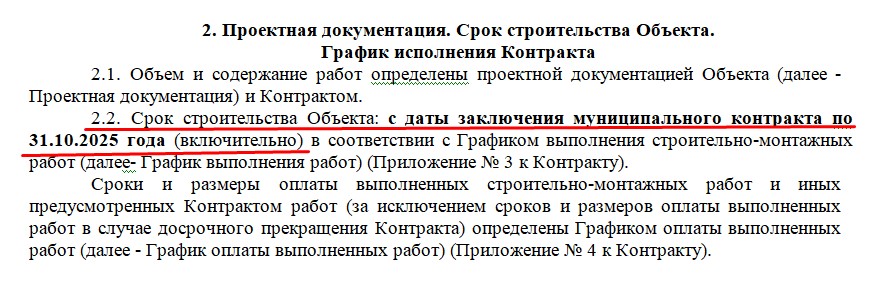

Поликлиника в городе Белово. Достроить должны были в 2024 году.

Контракт

А вот и Глеб Орлов грозный, сам заказал, сам проконтролировал, сам поругал, не человек, а легенда!

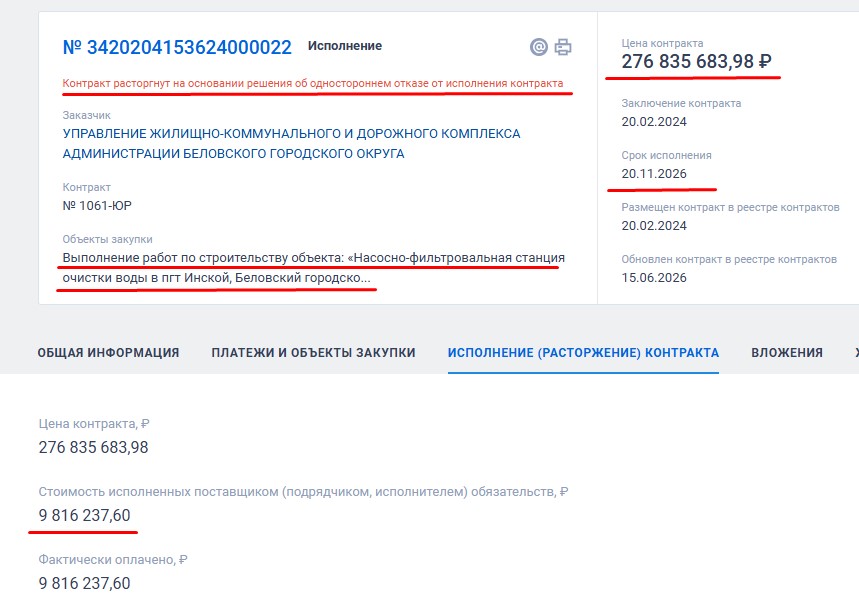

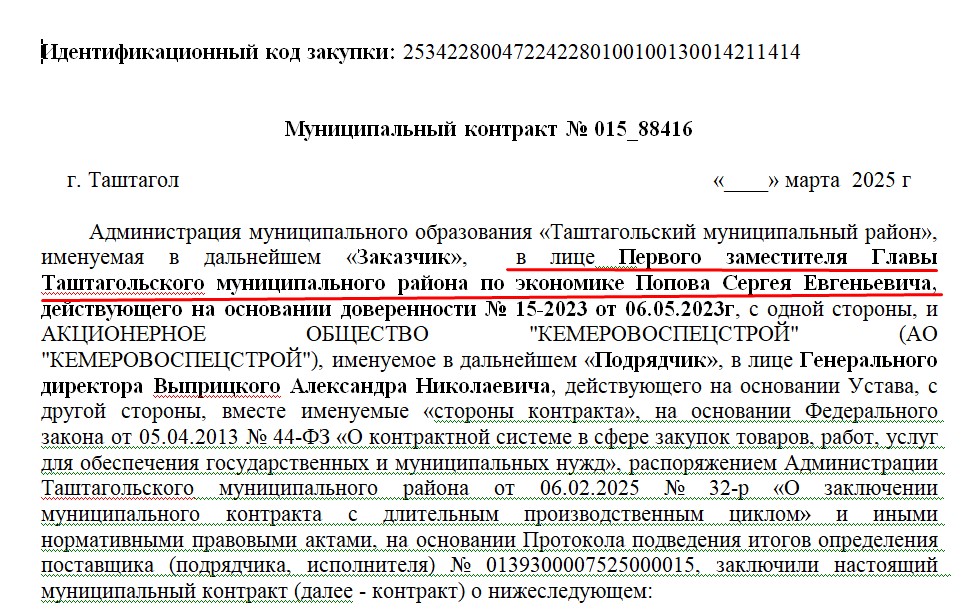

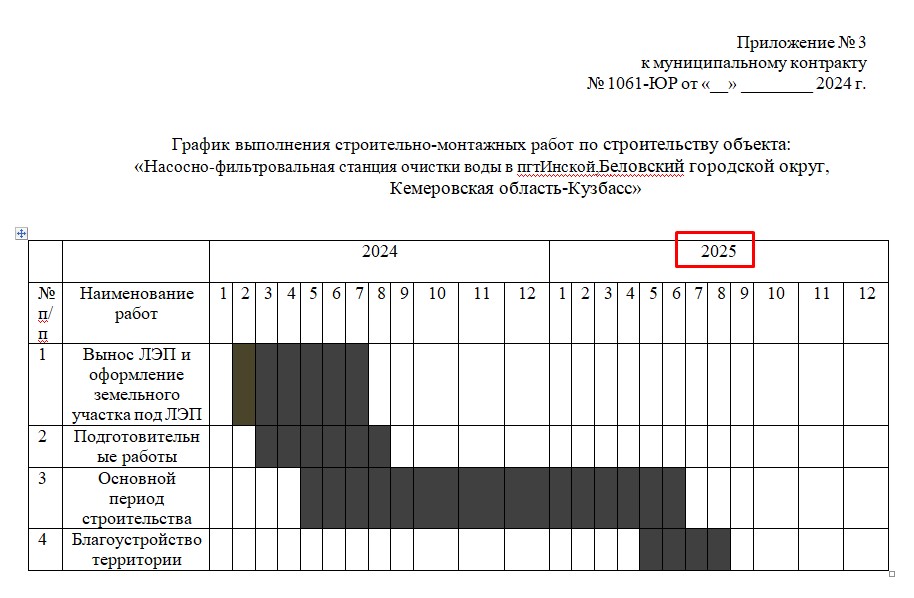

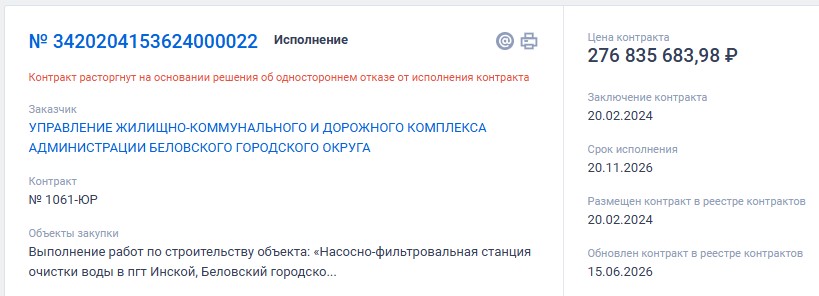

Строительство насосно-фильтровальных станций очистки воды в пгт Инской. Контракт расторгнут.

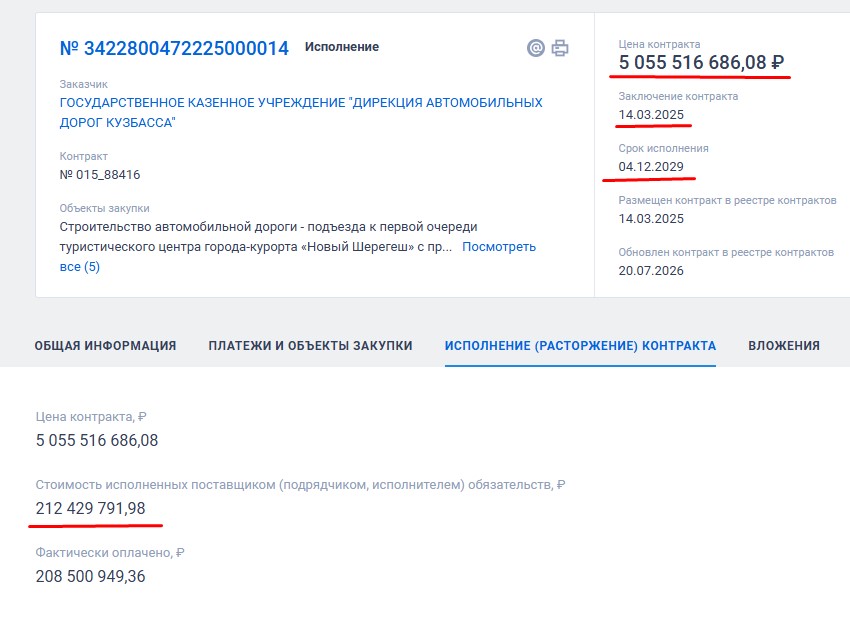

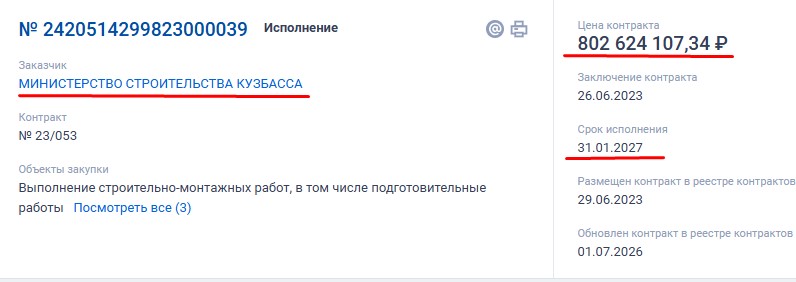

Строительство автомобильной дороги - подъезда к первой очереди туристического центра города-курорта "Новый Шерегеш" с примыканием к автодороге "Кузедеево - Мундыбаш — Таштагол.

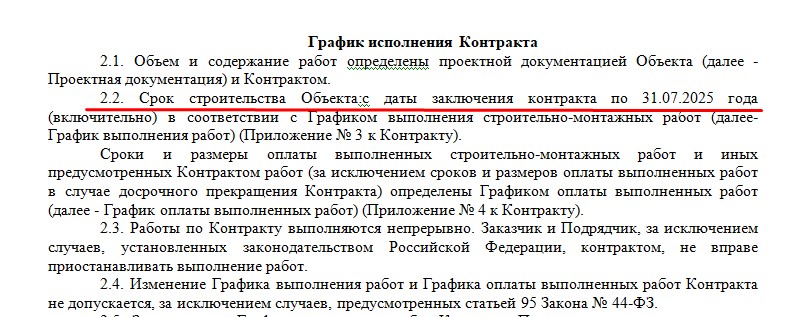

Тут всё понятно. Сроки еще не вышли, но и объем работ зафиксирован достаточно низкий. Не уложатся с такими темпами.

Чиновник, подписавший контракт, уже сидит в СИЗО (по другому делу)

Сроки были установлены на 2028 год

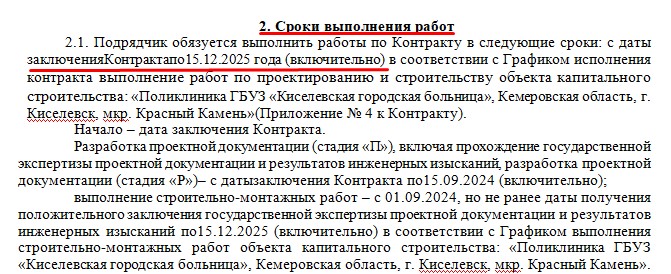

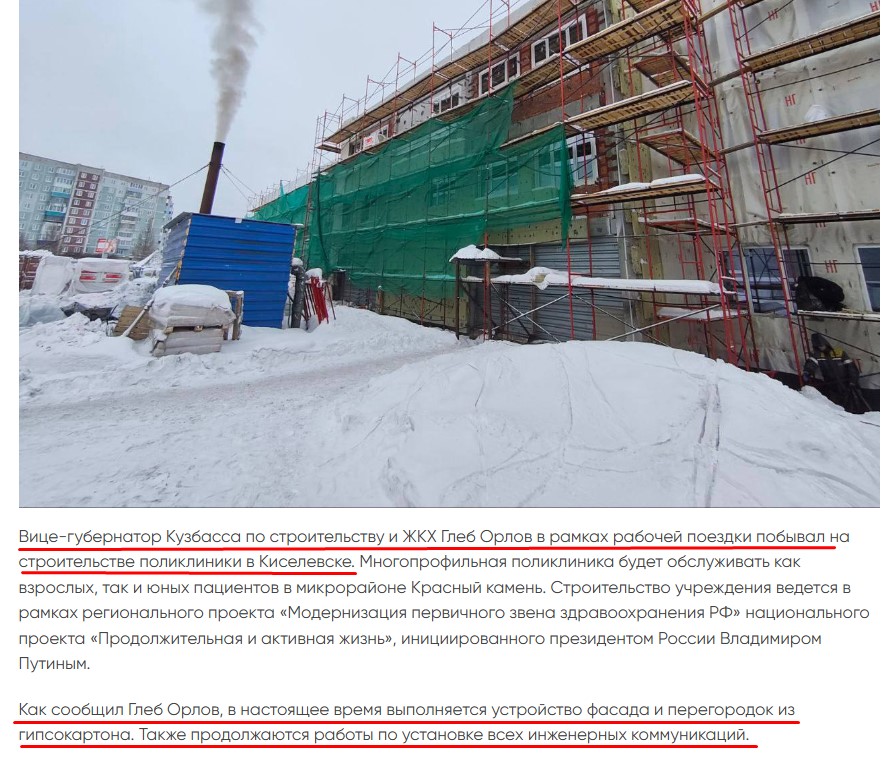

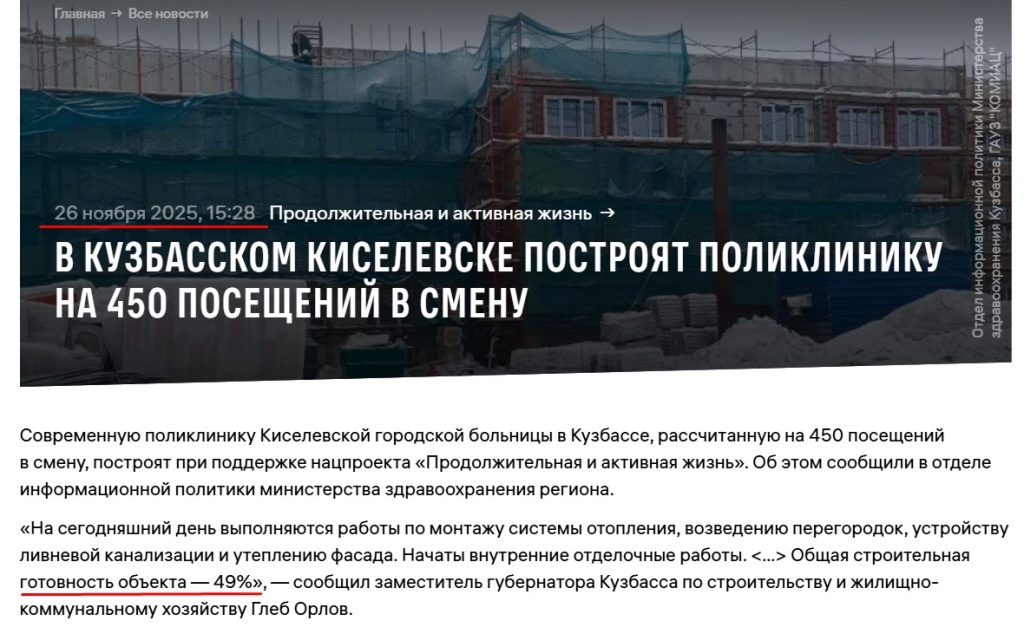

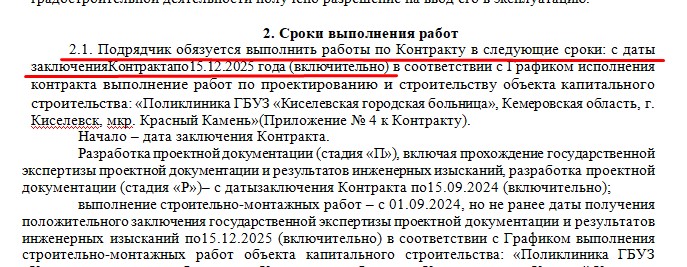

Поликлиника мкр. Красный Камень г. Киселевск. Заказчик Министерство строительства Кузбасса.

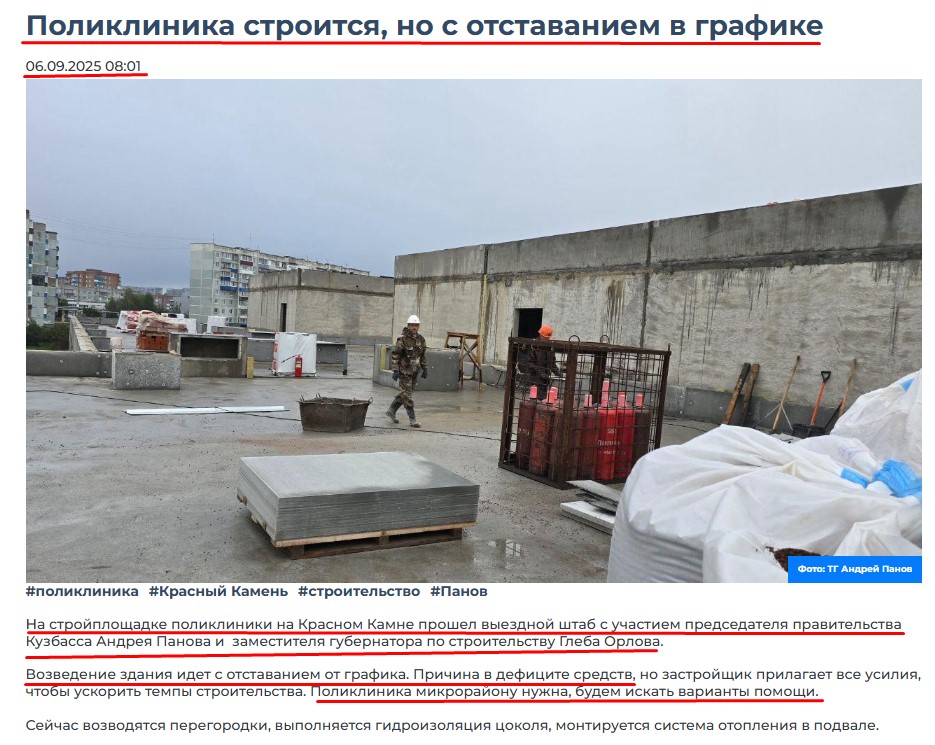

Сентябрь 2025

Что значит причина - дефицит средств? И что это означает - мы будем искать варианты помощи? Поликлиника строится на бюджетные деньги.
Ноябрь 2025

Декабрь 2025

Сроки прошли

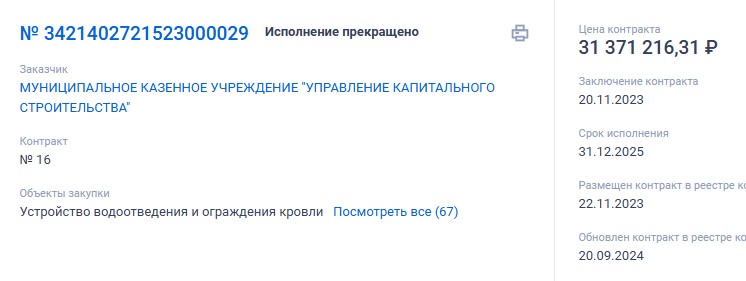

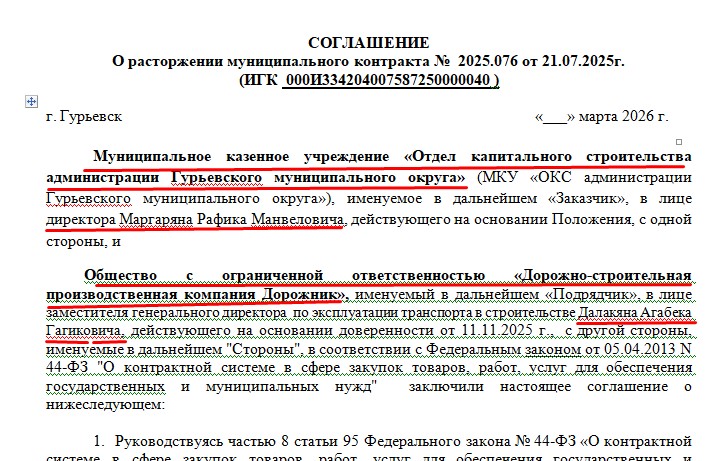

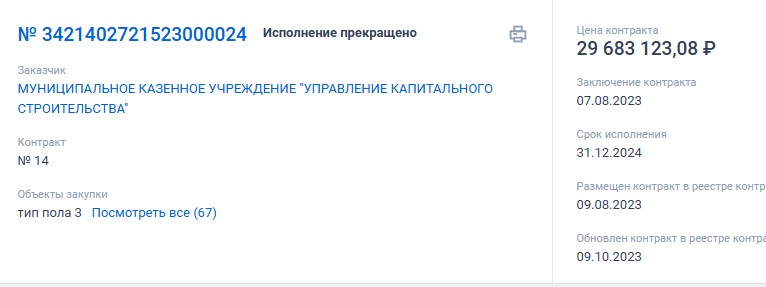

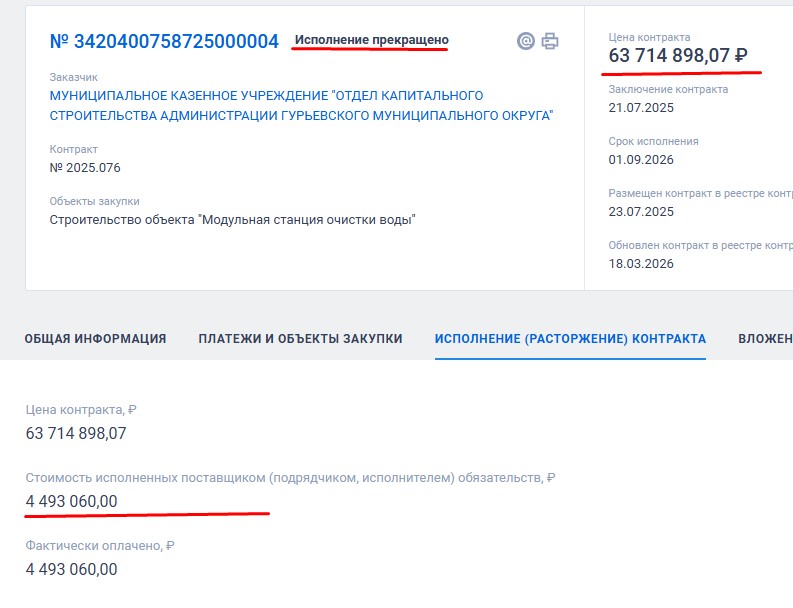

Модульная станция очистки воды. Гурьевск.

Контракт расторгнут, подрядчик в СИЗО, это тот самый, который школу за 2 миллиарда не построил, друг Глеба Орлова и Алексея Курносова

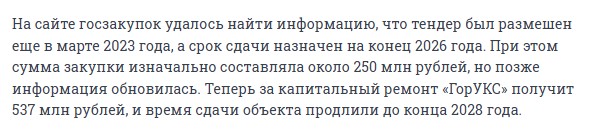

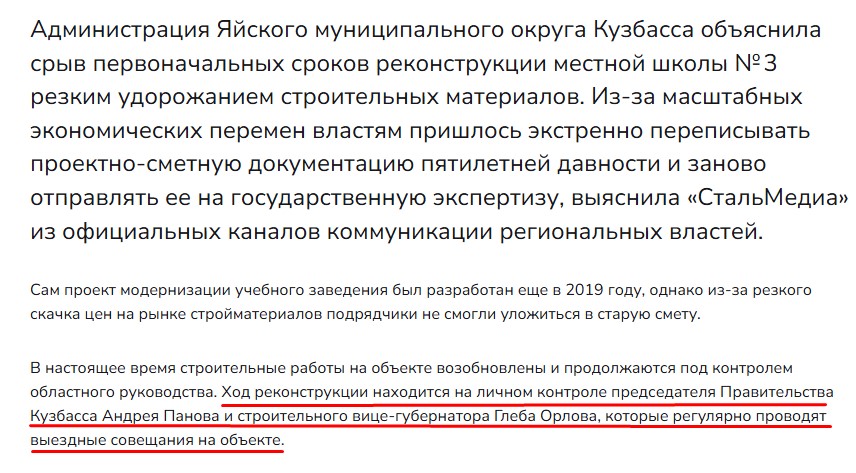

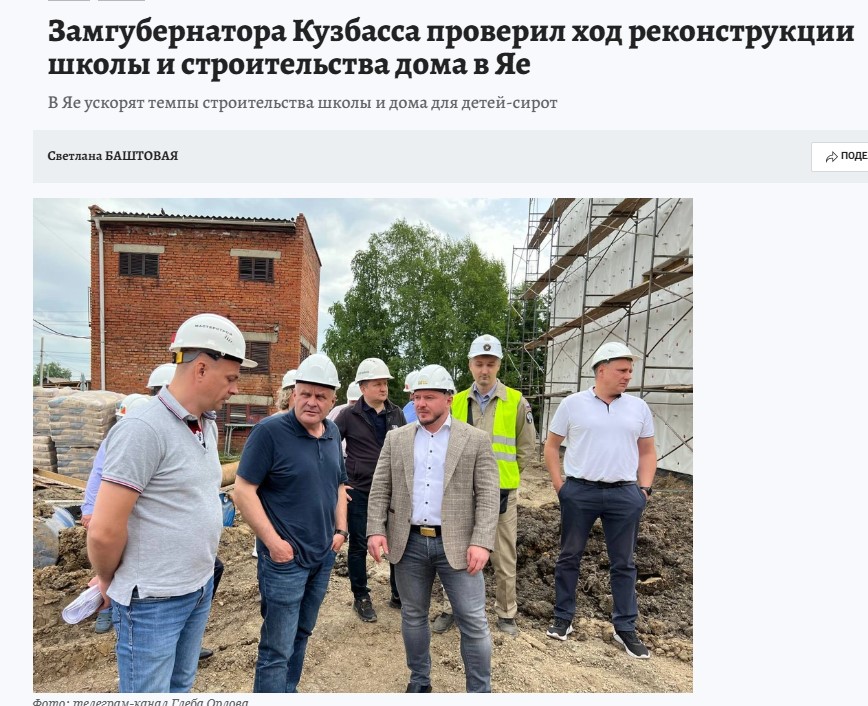

Реконструкция школы в пгт. Яя

Здесь, сколько исполнено работ, вообще не прописано

Всё под контролем

Про мемориальный комплекс А.Невскому мы уже и не говорим. И это только выборочные объекты.
На самом деле ситуация долгие годы находится в хаосе. Тут уголовные дела, там уголовные дела. Марина Коляденко бывшая глава Кемеровского района и гражданская подруга Глеба Орлова находится под домашним арестом после СИЗО, её дело уже рассматривается в суде, там фигурируют 300 миллионов рублей. Александр Турбаба муж бывшей заместительницы губернатора по внутренней политике Ольги Турбабы тоже залетел в СИЗО, на других территориях региона масса уголовных дел по коррупции. И в большинстве всё это связано со стройками.
Вы не думайте, это работает не только в режиме "заказчик-подрядчик-откат". Очень часто применяется схема с субподрядчиками, когда генеральному подрядчику навязываются субподрядчики с завышенными ценами. Например, строится школа, там надо поставить оснащение, всякую мебель, технику, оборудование, материалы, покрасить стены и пр. Приходят несколько поставщиков, они предлагают цену ниже, но генеральному подрядчику говорят - либо этот поставщик, либо замучаешься сдавать объект в эксплуатацию. Таким образом поставки по завышенным ценам производятся в обход 44-ФЗ. Это сплошь и рядом. Ну а кто этим рулит, вы сами догадываетесь.
В итоге мы видим огромную массу объектов, которые не уложились в сроки, а это срыв национальных проектов и указов Президента РФ Владимира Владимировича Путина. Но они продолжают сидеть в своих креслах и кататься с видеокамерами, для вида пожурив подрядчиков.
С уважением,
Учватов Максим
